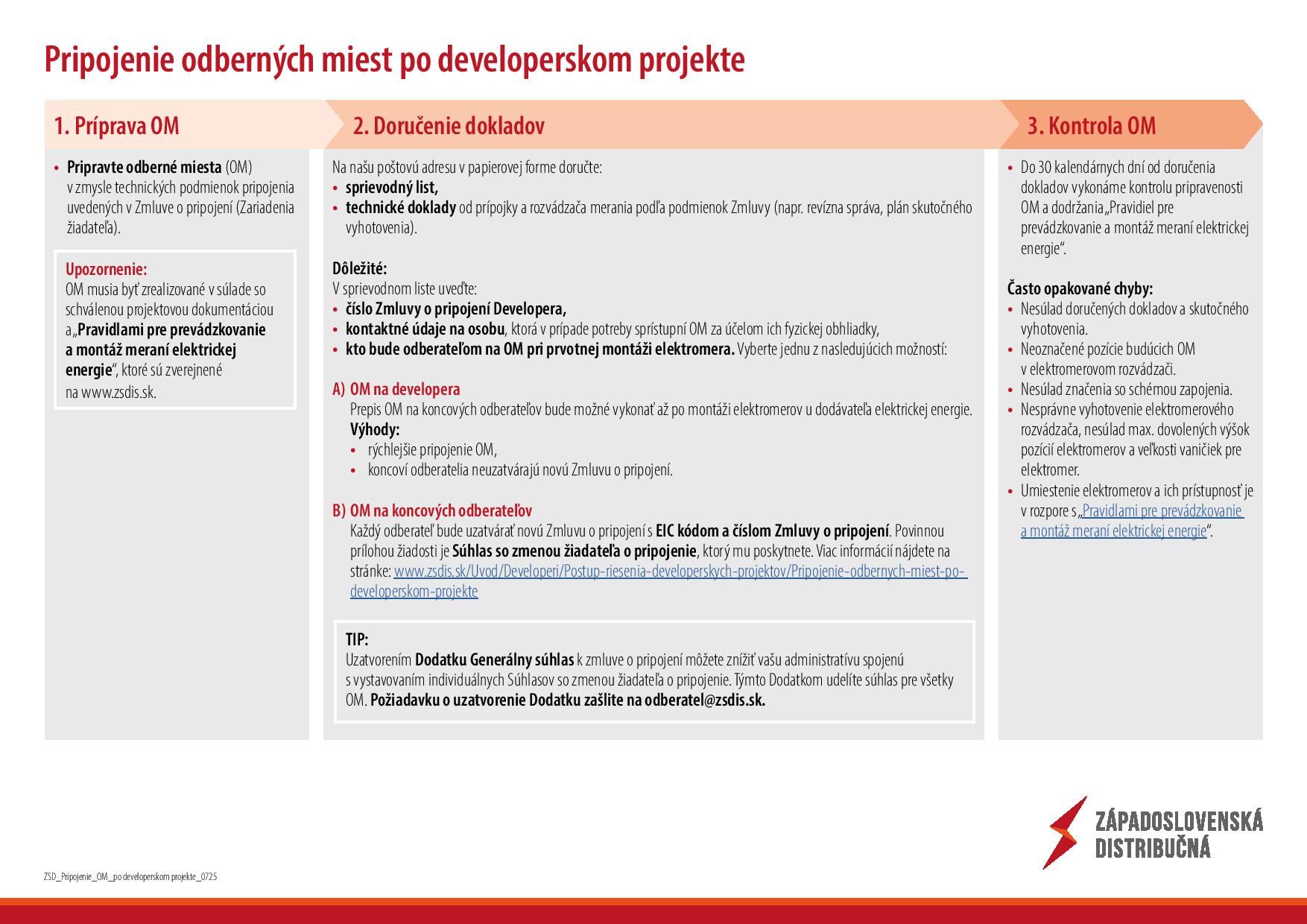

Pripojenie odberných miest po developerskom projekte

Potrebujete zabezpečiť pripojenie odberných miest vášho developerského projektu a naše elektroenergetické zariadenia sú už skolaudované?

Pre zazmluvnenie a pripojenie odberných miest vášho developerského projektu postupujte nasledovne:

Kontaktujte nás

Ak ste developer a potrebujete našu konzultáciu, pošlite nám správu cez kontaktný formulár.

Pripravte odberné miesta (OM) v zmysle technických podmienok pripojenia uvedených v Zmluve o pripojení (Zariadenia žiadateľa). OM musia byť zrealizované v súlade so schválenou projektovou dokumentáciou a Pravidlami pre prevádzkovanie a montáž meraní elektrickej energie.

Doručte doklady – na našu poštovú adresu doručte v papierovej forme sprievodný list a technické doklady od prípojky a rozvádzača merania podľa podmienok zmluvy (napr. revízna správa, plán skutočného vyhotovenia).

V sprievodnom liste uveďte:

  • číslo Zmluvy o pripojení Developera,
  • kontaktné údaje na osobu, ktorá sprístupní OM za účelom ich fyzickej obhliadky,
  • kto bude odberateľom na OM pri prvotnej montáži elektromera – vyberte jednu z možností uvedených v kroku E - Pripájanie koncových OM.

Do 30 kalendárnych dní od doručenia dokladov vykonáme kontrolu pripravenosti OM a dodržania Pravidiel pre prevádzkovanie a montáž meraní elektrickej energie.

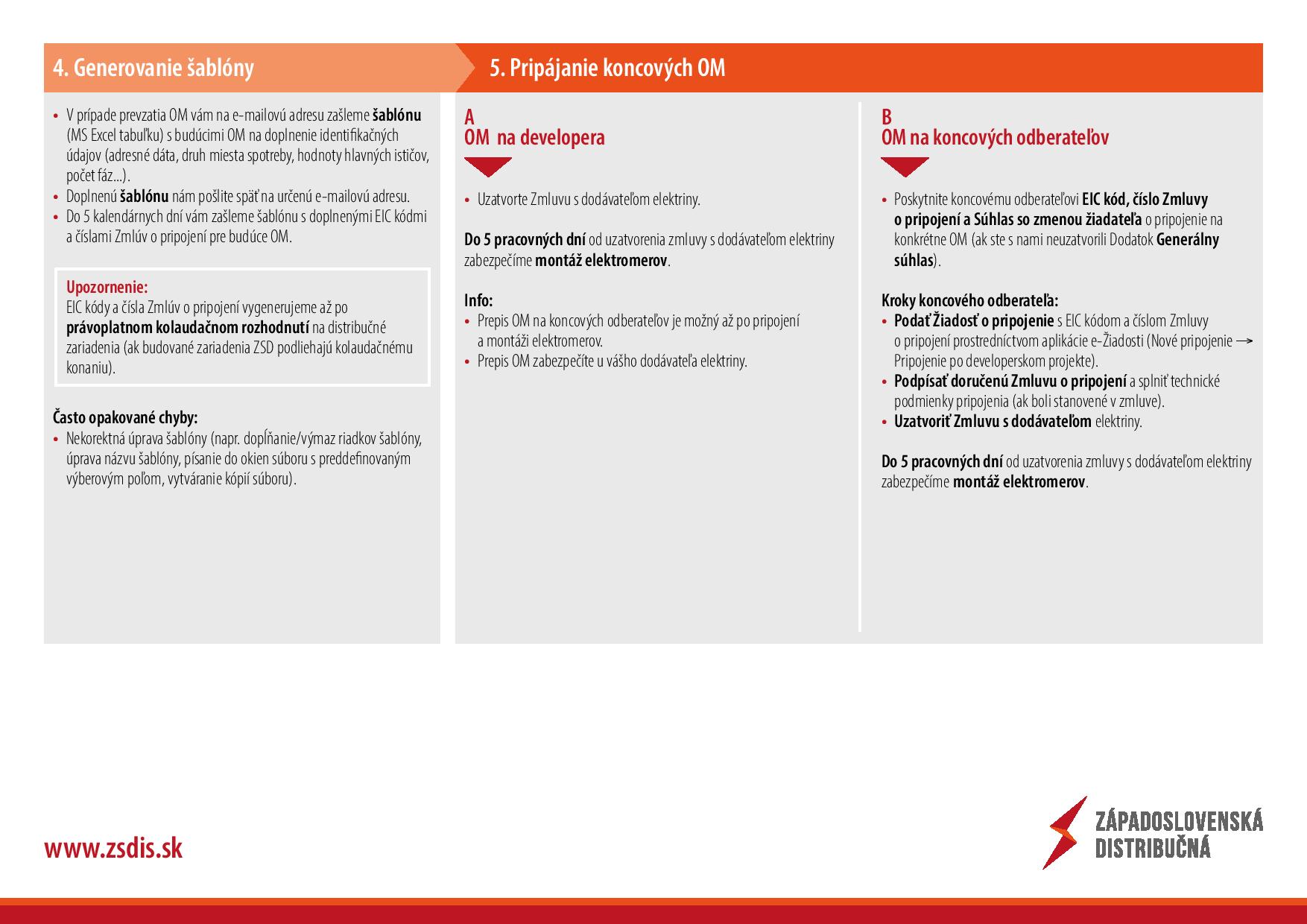

Často opakované chyby

V prípade prevzatia OM:

  • Na vašu e-mailovú adresu zašleme šablónu (MS Excel tabuľku) s budúcimi OM na doplnenie identifikačných údajov (adresné dáta, druh miesta spotreby, hodnoty hlavných ističov, počet fáz...).
  • Doplnenú šablónu nám pošlite späť na určenú e-mailovú adresu.
  • Do 5 kalendárnych dní vám zašleme šablónu s doplnenými EIC kódmi a číslami Zmlúv o pripojení pre budúce OM.
Upozornenie

EIC kódy a čísla Zmlúv o pripojení vygenerujeme až po právoplatnom kolaudačnom rozhodnutí na distribučné zariadenia (ak budované zariadenia ZSD podliehajú kolaudačnému konaniu).

Často opakované chyby

Zazmluvnenie a pripojenie koncových OM je možné dvoma spôsobmi:

OM na developera

OM na koncových odberateľov

Kroky koncového odberateľa:

  • Podať Žiadosť o pripojenie s EIC kódom a číslom Zmluvy o pripojení prostredníctvom aplikácie e-Žiadosti:

    Žiadosť o pripojenie koncového zákazníka segment domácnosť

      Podanie žiadosti

    Žiadosť o pripojenie koncového zákazníka segment podnikateľ

      Podanie žiadosti


  • Podpísať doručenú Zmluvu o pripojení a splniť technické podmienky pripojenia (ak boli stanovené v zmluve).
  • Uzatvoriť Zmluvu s dodávateľom elektriny.

Do 5 pracovných dní od uzatvorenia zmluvy koncového odberateľa s dodávateľom elektriny zabezpečíme montáž elektromerov.
